Hinkley Point C: Der 500-Tonnen-Druckbehälter für Großbritanniens Energiezukunft

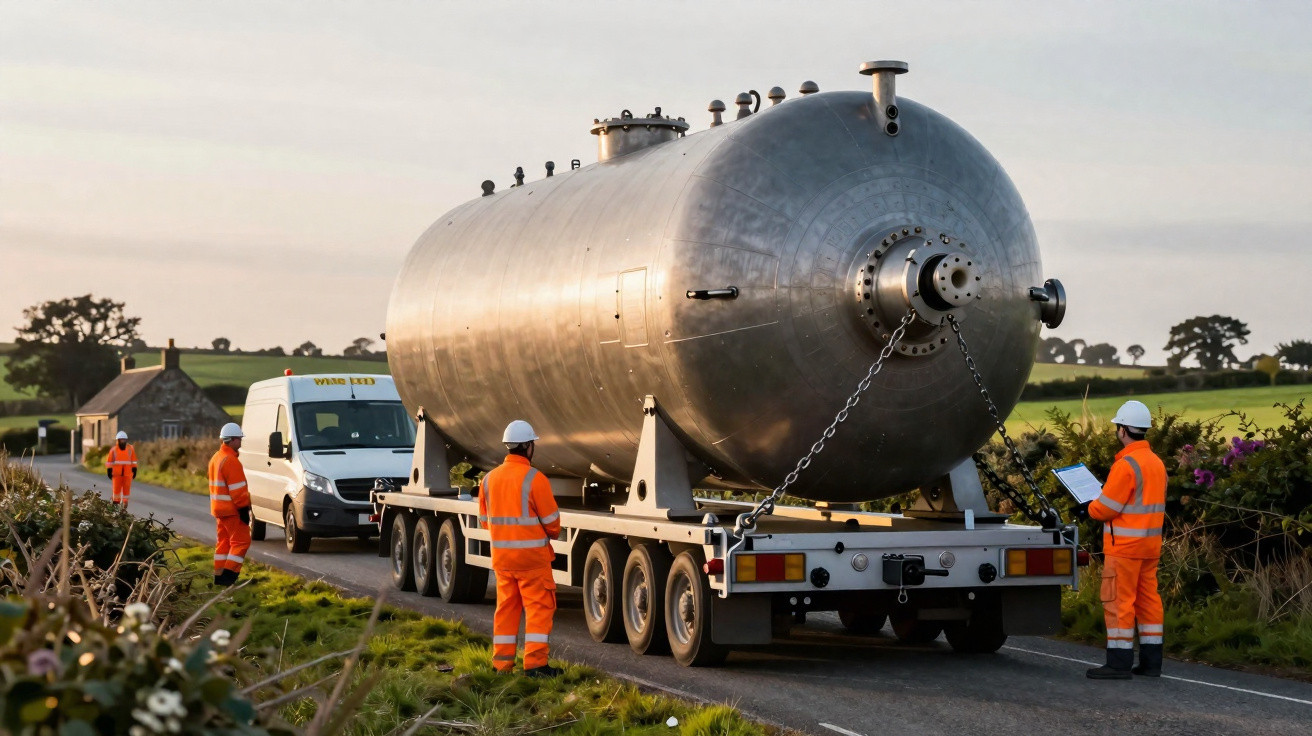

Großer Metallbehälter auf Anhänger, umgeben von vier Arbeitern in oranger Schutzkleidung auf Landstraße.

Ein Stahlkoloss hat Frankreich und den Ärmelkanal nahezu unbemerkt überquert – und dabei einen Teil der künftigen britischen Stromversorgung mit sich gebracht.

Abseits der Schlagzeilen über Energiekosten und Klimaziele hat ein einzelnes Industriebauteil Grenzen, Flüsse und Straßen passiert. Sein Ziel: ein schlammiges Stück Somerset, auf dem das Vereinigte Königreich massiv auf Kernenergie setzt.

Die 500-Tonnen-Lieferung für den Reaktor

Am 12. Januar 2026 traf der Reaktordruckbehälter für den zweiten Reaktor von Hinkley Point C schließlich auf der Baustelle am Bristolkanal ein. Der französische Nuklearkonzern Framatome fertigte den 500 Tonnen schweren und 13 Meter langen Zylinder in Saint-Marcel im Osten Frankreichs. Er wird das zentrale Bauteil des EPR-Reaktors von Block 2 bilden.

Im Behälter befinden sich der Kernbrennstoff und die Steuerstäbe, die die Kernspaltungs-Kettenreaktion regulieren. Außerdem führt er das unter hohem Druck stehende Wasser, das Wärme aus dem Reaktorkern abtransportiert. Ohne ihn bliebe der übrige Reaktor lediglich eine leere Hülle aus Beton und Stahl.

Auf einem Spezialtransporter liegend machte der 500 Tonnen schwere Behälter aus einer gewöhnlichen Straße strategische Infrastruktur für das britische Energiesystem.

Es ist bereits der zweite Druckbehälter, der aus Frankreich nach Hinkley Point C geliefert wurde. Das baugleiche Bauteil für Block 1 kam 2023 an und wurde Ende 2024 in das erste Reaktorgebäude eingesetzt. Seitdem verlagerte sich die Arbeit an Block 1 von umfangreichen Tief- und Rohbauarbeiten hin zu eng verzweigten Rohrleitungen, Kabelsystemen und Sicherheitseinrichtungen.

1.000 Kilometer über See, Fluss und Straße

Die Strecke von Saint-Marcel nach Somerset gleicht einem Logistikrätsel. Nach den abschließenden Kontrollen im Werk im Département Saône-et-Loire verließ der Behälter das Framatome-Gelände in einem Spezialkonvoi in Richtung eines französischen Binnenhafens. Anschließend ging es über Wasserstraßen und entlang der Küste, ehe die Fracht den Ärmelkanal überquerte.

Das Schiff legte in Avonmouth bei Bristol an, einem der wenigen Häfen, die Ladung mit solchen Abmessungen und diesem Gewicht abfertigen können. Danach wurde der Behälter auf einen Lastkahn umgesetzt und den Fluss Parrett hinauf zum kleinen Hafen von Combwich geschoben. Dieser wurde eigens für die Versorgung von Hinkley Point C ausgebaut.

Die schwierigste Etappe folgte zum Schluss: Für die 6,4 Kilometer von Combwich bis zur Baustelle benötigte der Transport bei nur wenigen Kilometern pro Stunde sechs Stunden äußerst sorgfältiger Fahrt.

Jede Kurve, jeder Kreisverkehr und jede Brücke auf diesen 6,4 km war zuvor zentimetergenau modelliert worden.

Ampelanlagen wurden abgebaut und provisorische Fahrbahnbeläge verlegt. Ingenieure überprüften unterirdische Leitungen, um sicherzustellen, dass der Straßenunterbau diese Last tragen konnte. Polizei, Verkehrsplaner und die Logistikteams von Hinkley koordinierten den Zeitpunkt des Transports, damit die umliegenden Ortschaften möglichst wenig beeinträchtigt wurden.

Warum der Transport eines einzigen Bauteils so aufwendig ist

Druckbehälter dieser Größe bringen die zivile Infrastruktur an ihre Grenzen. Das Gewicht konzentriert sich auf wenige Achsen. Deshalb verteilen die Transporteinheiten die Last mithilfe dutzender Räder auf einem langen Rahmen, um den Druck auf den Asphalt zu verringern. Kurvenfahrten werden zu einer langsamen, präzise abgestimmten Bewegung, bei der die Bediener die Lenkung mehrerer Achsen unabhängig voneinander steuern.

Bei einem solchen Einsatz gibt es praktisch keinen Raum für Improvisation. Eine falsch eingeschätzte Steigung, eine zu schwache Brücke oder eine unterschätzte Querneigung kann ein Bauteil im Wert von mehreren zehn Millionen Pfund beschädigen und das Projekt um Monate verzögern.

  • Ungefähres Gewicht: 500 Tonnen geschmiedeter und geschweißter Stahl
  • Länge: rund 13 Meter
  • Auslegungslebensdauer: mehr als 80 Jahre
  • Innentemperatur: im Betrieb bis zu etwa 320 °C
  • Innendruck: mehr als 150 bar bei einer Standard-EPR-Konfiguration

Das reale und symbolische Herz von Hinkley Point C

Eine langlebige Maschine unter hohem Druck

Die beiden Blöcke von Hinkley Point C basieren auf dem EPR-Design, einem Druckwasserreaktor der dritten Generation mit einer Leistung von rund 1.670 MWe je Block. Der Druckbehälter muss über Jahrzehnte hinweg intensiver Neutronenbestrahlung, thermischen Schocks beim An- und Abfahren sowie dauerhaft hohem Druck standhalten.

Ingenieure wählen bestimmte Stahlsorten und Wärmebehandlungen aus, damit das Material auch nach jahrelanger Bestrahlung zäh bleibt. Sobald der Behälter installiert und in den Primärkreislauf des Reaktors eingeschweißt ist, wird er sich nicht mehr bewegen – es sei denn, der gesamte Reaktor wird dauerhaft außer Betrieb genommen.

Der Druckbehälter gehört zu den wenigen Bauteilen, die faktisch für die gesamte Lebensdauer des Kraftwerks fest eingebaut sind; Konstruktionsfehler werden 30 oder 40 Jahre später sichtbar, wenn ihn niemand mehr austauschen kann.

Lernkurve von Block 1 zu Block 2

Nach Angaben von EDF Energy schreitet der Bau von Block 2 derzeit 20–30% schneller voran als der von Block 1. Das Design ist nahezu identisch; der Unterschied beruht auf den gesammelten Erfahrungen.

Die Teams haben die Abfolge der Arbeiten optimiert, den Umfang der außerhalb der Baustelle erledigten Tätigkeiten angepasst und die Zusammenarbeit der verschiedenen Auftragnehmer verbessert. Bei einigen Teilsystemen liegt der Vorfertigungsanteil inzwischen bei nahezu 60%, wodurch weniger Zeit an beengten Arbeitsplätzen innerhalb der Gebäude benötigt wird.

Dieses Muster ist bei großen Industrieprojekten verbreitet. Der erste Block dient als Referenzanlage und fängt den Großteil der anfänglichen Schwierigkeiten ab. Der zweite profitiert von stabileren Planungen, vertrauten Werkzeugen und Arbeitskräften, die die komplizierten Details bereits einmal bewältigt haben.

Ein unter Druck stehendes Projekt von nationaler Bedeutung

Die Entwicklung von Hinkley Point C bleibt angespannt. Die 2018 gestarteten ursprünglichen Pläne haben sich mehrfach verzögert. Nach den aktuellen Zielvorgaben soll die erste Stromerzeugung gegen Ende dieses Jahrzehnts beginnen; der kommerzielle Betrieb beider Blöcke ist etwa für 2030 vorgesehen. Die Kostenschätzungen liegen zu Preisen von 2015 inzwischen bei 31–34 Milliarden Pfund.

Für das Vereinigte Königreich ist das Vorhaben weit mehr als ein lokales Projekt. Derzeit stammen rund 15% des britischen Stroms aus Kernkraftwerken, doch der überwiegende Teil des bestehenden Kraftwerksparks wurde in den 1980er- und frühen 1990er-Jahren errichtet. Viele Blöcke werden vor 2030 stillgelegt, während Gaskraftwerke weiterhin einen großen Anteil der flexibel verfügbaren Leistung stellen.

Ohne neue Kernenergiekapazitäten droht Großbritannien eine Lücke, weil alternde Reaktoren schneller vom Netz gehen, als CO₂-arme Ersatzkapazitäten hinzukommen.

Hinkley Point C soll rund 3,2 GW gesicherte Leistung bereitstellen. Das reicht für die Versorgung von Millionen Haushalten und verursacht deutlich weniger CO₂ als fossil befeuerte Kraftwerke. Sizewell C, das an der Küste von Suffolk mit derselben EPR-Technologie geplant ist, soll das Modell dank Standardisierung mit geringerem Baurisiko wiederholen. Parallel zu diesen „großen“ Projekten unterstützt London mehrere Small-Modular-Reactor-Designs (SMR), in der Hoffnung, dass fabrikgefertigte Einheiten die Bauzeiten verkürzen und das Finanzierungsrisiko senken könnten.

EPR weltweit: schwierige Anfänge, wachsender Bestand

Die Bilanz des EPR fällt in Europa gemischt aus, verlief andernorts jedoch reibungsloser. Die ersten Blöcke mit stabilem Langzeitbetrieb entstanden in Taishan im Süden Chinas. Die beiden Reaktoren gingen 2018 und 2019 in Betrieb und lieferten damit einen Praxisnachweis für das Design unter realen Bedingungen.

Die Erfahrungen in China stärkten das Vertrauen potenzieller Käufer, dass EPR nach ihrer Fertigstellung zuverlässig und mit hoher Leistung arbeiten können. Danach holten auch europäische Projekte auf. In Finnland nahm Olkiluoto 3 nach einer langen Bauphase 2023 endlich die reguläre Stromproduktion auf. In Frankreich wurde Flamanville 3 Ende 2024 an das Stromnetz angeschlossen und erreichte 2025 die volle Leistung.

Status Standort Blöcke Leistung (je Block) Hauptbetreiber Stichtag
In Betrieb Taishan (China) 2 1.660 MWe CGNPC 2018–2019
In Betrieb Olkiluoto 3 (Finnland) 1 1.600 MWe TVO Dez. 2023
In Betrieb Flamanville 3 (Frankreich) 1 1.650 MWe EDF Dez. 2024
Im Bau Hinkley Point C (Vereinigtes Königreich) 2 1.670 MWe EDF Energy Ende 2018 (Beginn)
Geplant (EPR2) Frankreich (Penly und weitere) 6–14 ~1.650 MWe EDF Ab 2035

Der nächste Schritt heißt EPR2: eine vereinfachte Weiterentwicklung, die leichter zu errichten und besser zu vervielfältigen sein soll. Frankreich plant bis zur Mitte des Jahrhunderts mindestens sechs neue Blöcke und möglicherweise weitere. Regierungen in Mitteleuropa und Indien diskutieren das Design weiterhin für künftige Vorhaben.

Fusionsvisionen und Spaltungsrealität

In der Debatte über Kernenergie werden heutige Reaktoren häufig mit weiter entfernten Fusionsprojekten vermischt. Forschungseinrichtungen weltweit arbeiten an Anlagen, die Plasma auf extreme Temperaturen erhitzen und es mit riesigen Magnetfeldern einschließen. Sollte die Physik und Technik funktionieren, verspricht dies nahezu unbegrenzt verfügbare Energie.

Während Versuchsanlagen Plasma an die Grenze dessen bringen, was Magnete einschließen können, müssen Großbritanniens neue Spaltungsreaktoren in den 2030er-Jahren zuverlässig Strom liefern.

Vorerst gehört Hinkley Point C eindeutig zur Kernspaltung: einer ausgereiften Technologie mit strenger Regulierung, bekannten Abfallströmen und klar definierten Sicherheitsreserven. Druckbehälter, Dampferzeuger und Sicherheitsbehälter besitzen vielleicht nicht die futuristische Ausstrahlung von Fusionsanlagen, doch sie müssen den kommerziellen Betrieb lange aufnehmen, bevor die Fusion einen nennenswerten Beitrag zu Stromnetzen leisten kann.

Folgen für britische Energiesicherheit und Risiken

Mit der Ankunft des zweiten Druckbehälters sind die Herausforderungen des Projekts nicht beendet. Risiken bestehen weiterhin bei Bauarbeiten, digitalen Leitsystemen, Lieferketten und der Verfügbarkeit qualifizierter Fachkräfte. Die Finanzierungskosten bleiben empfindlich gegenüber Verzögerungen, weil jedes zusätzliche Jahr bis zur ersten Stromproduktion den Zeitraum verlängert, in dem Kapital gebunden ist.

Doch jedes wichtige Bauteil, das die Baustelle erreicht und die Prüfung besteht, schränkt die möglichen Projektausgänge ein. Die sichere Lieferung des Behälters zeigt, dass die grenzüberschreitende Industriekette zwischen französischer Fertigung und britischer Energiepolitik trotz politischer Spannungen und steigender Preise für Baumaterialien weiterhin funktioniert.

Erreichen Hinkley Point C und die Nachfolgeprojekte die geplante Leistung, gewinnt das Vereinigte Königreich einen Block CO₂-armer, bedarfsgerecht einsetzbarer Erzeugung, der Offshore-Windenergie und Solarenergie ergänzt. Bleiben sie hinter den Erwartungen zurück, steigt der Druck auf Gas, grenzüberschreitende Stromverbindungen und Maßnahmen zur Steuerung der Nachfrage, um die Lücke zu schließen. Deshalb trägt ein einzelnes, 500 Tonnen schweres Stahlbauteil, das mit Schritttempo durch die Landschaft von Somerset gezogen wurde, heute so viel Gewicht für die britische Energiezukunft.
